- برآورد میشود در برخی مراکز داده، ۸۰٪ هزینهها مستقیماً به انویدیا برسد.
- سهم ساختوساز فیزیکی از هزینه بعضی مراکز داده ممکن است ۵٪ یا کمتر باشد.
- تگزاس با ۴۷۴ گیگاوات درخواست اتصال روبهرو است که ۹۰٪ آن به مراکز داده مربوط میشود.
- مورگاناستنلی کمبود برق آمریکا تا سال ۲۰۳۰ را حدود ۸۰ تا ۱۰۰ گیگاوات برآورد میکند.

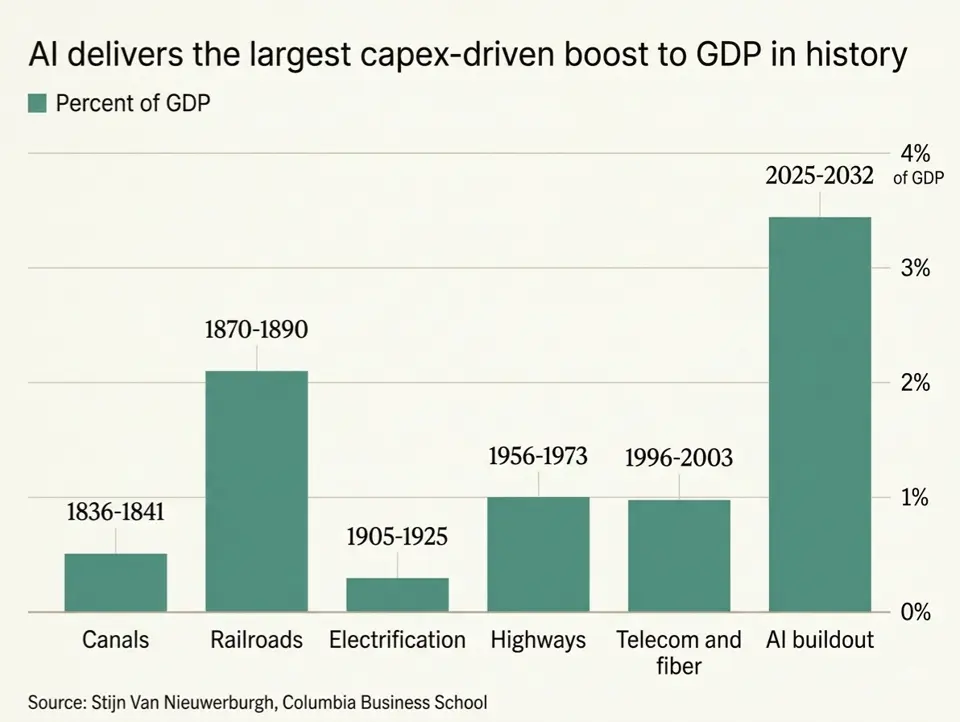

گسترش زیرساخت هوش مصنوعی از نظر حجم سرمایهگذاری و سرعت اجرا، با نمونههای تاریخی بازار خصوصی تفاوت دارد. تأمین برق اکنون مانع مهم این توسعه است.
برآورد برخی مراکز داده نشان میدهد ۸۰٪ هزینهها مستقیم به انویدیا میرسد. بخش بزرگی از باقیمانده نیز صرف رکها و قطعات مرتبط میشود.
در این الگو، سهم ساختوساز فیزیکی ممکن است ۵٪ یا کمتر باشد. بنابراین اثر اقتصادی آن با پروژههایی مانند توسعه راهآهن یکسان نیست.
بااینحال، مراکز داده برق بسیار زیادی مصرف میکنند. توسعه نیروگاهها نیز هزینه را میان کارخانهها، مواد اولیه و بخشهای بیشتری از اقتصاد پخش میکند.
تنها در تگزاس، درخواستهای اتصال به شبکه به ۴۷۴ گیگاوات رسیده است. ۹۰٪ این درخواستها به مراکز داده مربوط میشود.
رکورد اوج مصرف شبکه ERCOT در ۲۲ ژوئیه ۲۰۲۶ برابر ۹۱٫۱ گیگاوات بوده است. مصرف عادی این شبکه بین ۴۰ تا ۸۰ گیگاوات قرار دارد.
مورگاناستنلی کمبود برق سراسر آمریکا تا سال ۲۰۳۰ را ۸۰ تا ۱۰۰ گیگاوات برآورد میکند. این مقدار معادل تولید حدود ۱۰۰ نیروگاه هستهای عنوان شده است.
در نتیجه، حتی تکمیل بهموقع مراکز داده نیز بهرهبرداری سریع را تضمین نمیکند. محدودیت شبکه ممکن است اتصال آنها را برای سالها به تأخیر بیندازد.
